موفقیت ۱۰۰ درصدی این پروژه، حاصل اجرای زنجیرهوار و بدون نقص مراحل زیر توسط اکیپ اجرایی تخصصی، مجرب و آموزشدیده مجموعه بود که به کلیه رفتارهای شیمیایی بتن و تکنیکهای اپلیکیشن مسلط بودند:
گام ۱ (آمادهسازی سطحی):
کل سطوح تحت عملیات سندبلاست و ساب مکانیکی سنگین قرار گرفتند تا لایههای سست، شیرابه بتن و بقایای مواد قالببندی (روغن سوخته) که منافذ را مسدود میکنند، کاملاً پاکسازی شده و لولههای موئین بتن جهت مکش اسمزی باز شوند.
گام ۲ (عیبیابی بتن):
پس از عملیات سندبلاست، عیوب پنهان بتن، ترکهای موئین عمیق و تخلخلهای داخلی نمایان شد. با توجه به ریسک بالای پروژه، کلیه لیفتهای بتنریزی که دارای درز سرد یا کرموشدگی بودند، به صورت V شکل با دستگاه شیارزن تخریب و کاملاً تخلیه شدند.
گام ۳ (ترمیم ساختاری):
مقاطع تخریبشده و درزهای سرد تخلیهشده، ابتدا با یک لایه نفوذگر اندود و سپس با ملات ترمیمی هیدرولیکی پایه سیمانی اصلاحشده با پلیمر (ASOCERT-IM) به طور کامل بازسازی، تحکیم و در کنجها ماهیچهکشی شدند.
گام ۴ (اجرای نفوذگر):
پس از اصلاح عیوب اساسی و ظاهری بتنهای اجرایی، ماده نفوذگر در دو دست بر روی کلیه سطوح بتنی اعمال گردید.
گام ۵ (کیورینگ):
بلافاصله پس از اجرا، فرآیند عملآوری مرطوب (آبپاشی مداوم) آغاز و به مدت ۲۰ روز متوالی ادامه یافت تا فرآیند هیدراتاسیون و رشد کریستالها در عمق ماتریس بتن کاملاً محقق شود.
دستاورد مهندسی
نظارت سختگیرانه، مهندسی دقیق ریسک و بهرهگیری از توانمندی بالای اکیپ اجرایی متخصص، منجر به موفقیت ۱۰۰ درصدی عملیات گردید. پس از آبگیری نهایی و تست عملکرد سازه در فاز بهرهبرداری، هیچگونه نشتی، تعرق یا نم ناچیز در مقاطع دیوارههای پیرامونی، حوضچه آرامش و دور دریچههای استاپلاگ مشاهده نشد.
این پایداری مطلق در یکی از پرریسکترین پروژههای هیدرولیکی کشور، منجر به صدور رضایتنامه رسمی انجام عملیات از سوی شرکت سانا (مشارکت سهندآذر – ناودیس راه) گردید؛ این حسن انجام کار و پایداری سازه، گواهی بر کارآمدی رویکردهای علمی، مهندسی ریسک دقیق و انطباق کامل عملیات با استانداردهای روز تکنولوژی بتن و شیمی ساختمان است.
| نام محصول | لینک مشاهده | دانلود کاتالوگ |
|---|---|---|
| ملات نفوذگر آببندکننده و کریستال شونده | مشاهده محصول | دانلود دیتاشیت |
| ملات ترمیمی آببند کننده پایه سیمانی | مشاهده محصول | دانلود دیتاشیت |
برای دریافت چک لیست لطفاً نام و شماره موبایل خود را وارد کنید تا لینک دانلود برای شما پیامک شود.
"*" indicates required fields

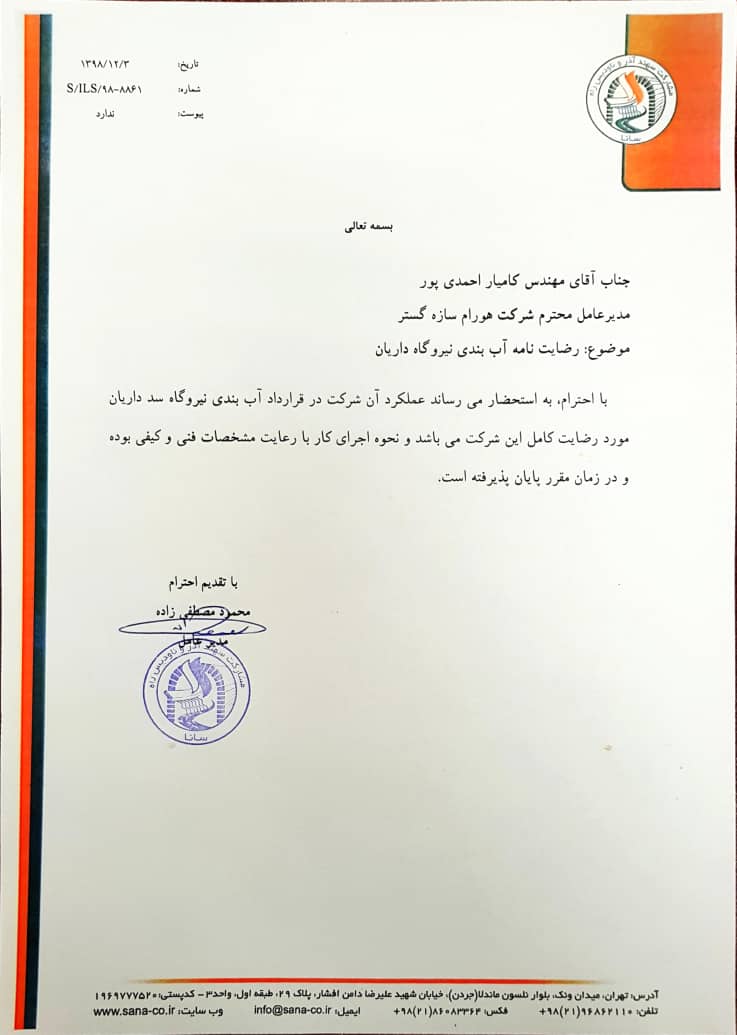

پروژه با رعایت کامل استانداردهای فنی و در زمانبندی توافقشده به اتمام رسید. کیفیت اجرا و مطابقت آن با مشخصات فنی مورد تأیید کارفرما قرار گرفت و رضایتنامه رسمی پایان کار توسط ایشان صادر شد. تصویر این رضایتنامه بهعنوان گواهی از کیفیت اجرای پروژه در ادامه آورده شده است.
مشاوره تخصصی برای پروژههای بدون بازگشت
پروژههای بزرگمقیاس هیدرولیکی زیرزمینی، فضایی برای آزمون و خطا ندارند. جهت مهندسی ریسک، طراحی رویههای آببندی و دریافت پروپوزالهای فنی منطبق بر استانداردهای بینالمللی برای پروژههای جاری خود، با دپارتمان مهندسی ما در ارتباط باشید.
